Update 04. August 2025

4. August 2025

Ende Juli wurde das letzte fehlende Verbindungsstück der Wärmeleitung zum Heizhaus fertiggestellt. Die Leitung wurde erfolgreich auf Dichtigkeit geprüft und mit Luft gespült. Der erste Teil des Netztes kann demnach in Betrieb gehen. Die Arbeiten an den ersten Pufferspeichern bei den Verbrauchern haben ebenfalls begonnen.

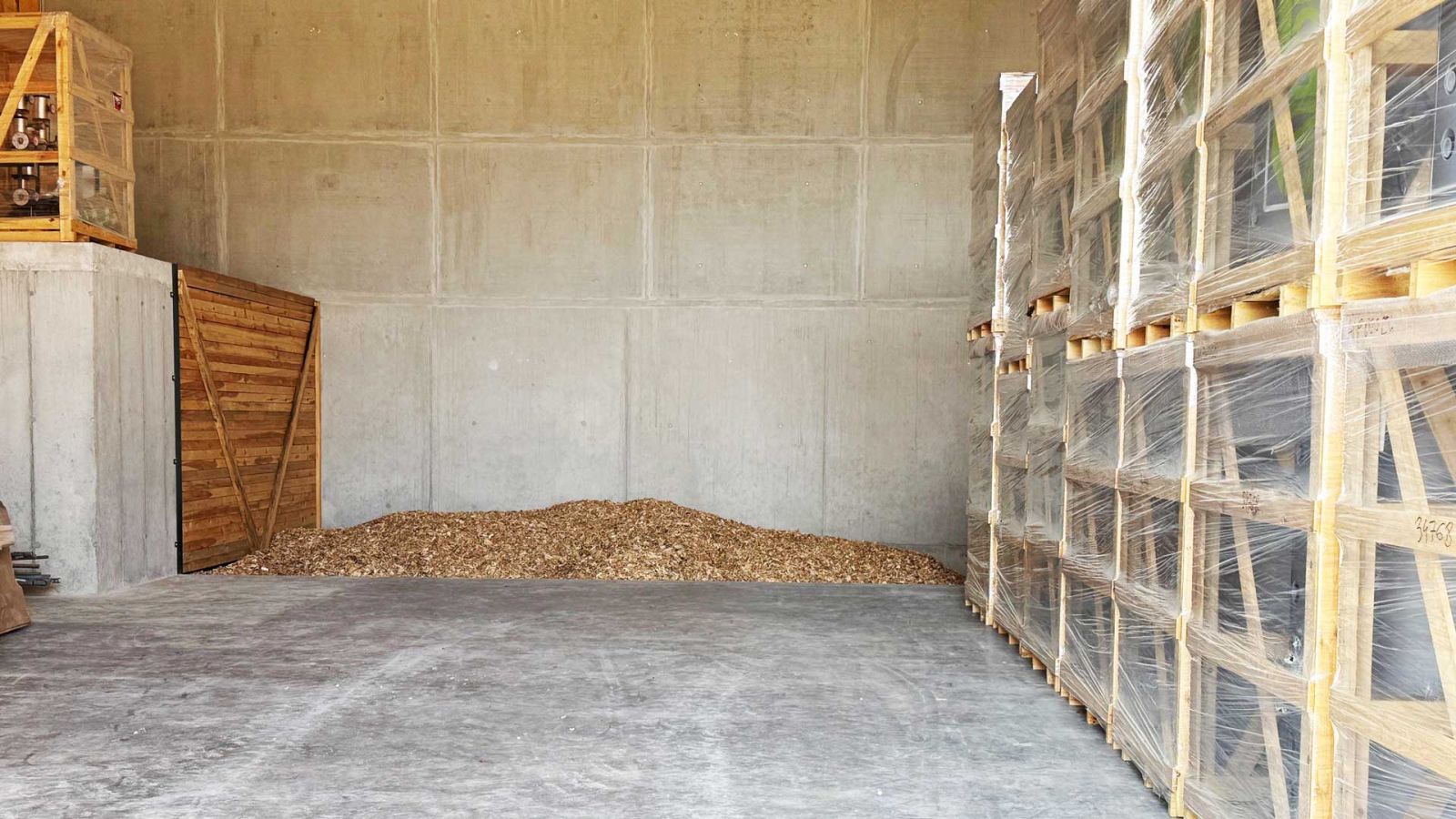

Die ersten Hackschnitzel fanden den Weg in den Bunker und die Heizkessel wurden erfolgreich in Betrieb genommen.

Der Weg vom Dorf bis zum Heizhaus wurde, in Zusammenarbeit mit der Gemeinde, wieder hergestellt und ist wieder befahrbar.

Nachdem nach über einem halben Jahr endlich der Förderbescheid für die Errichtung der Wärmepumpen eingegangen ist, kann auch dieses Thema jetzt schnellstmöglich in Angriff genommen werden.
