Update 19. Februar 2025
19. Februar 2025
Am 18. Februar traf sich der Beirat zu seiner zweiten Sitzung im Jahr 2025. Dabei gab es erfreuliches zu berichten: Aktuell liegen alle Arbeiten sowohl im Zeit- als auch im Kostenrahmen.
Im Mittelpunkt stand an diesem Abend die Besichtigung des Heizwerkes, in dem die Arbeiten schon weit fortgeschritten sind. Die Hackschnitzelhalle inklusive Schubboden ist fertig gestellt. Die Heizkessel mitsamt Hackschnitzelzuführung sind ebenfalls fertig montiert. Ende Februar beginnen dann die Heizungsbauer mit der Montage der Rohr- und Verteiltechnik und der 80.000L-Pufferspeicher wird geliefert und installiert.

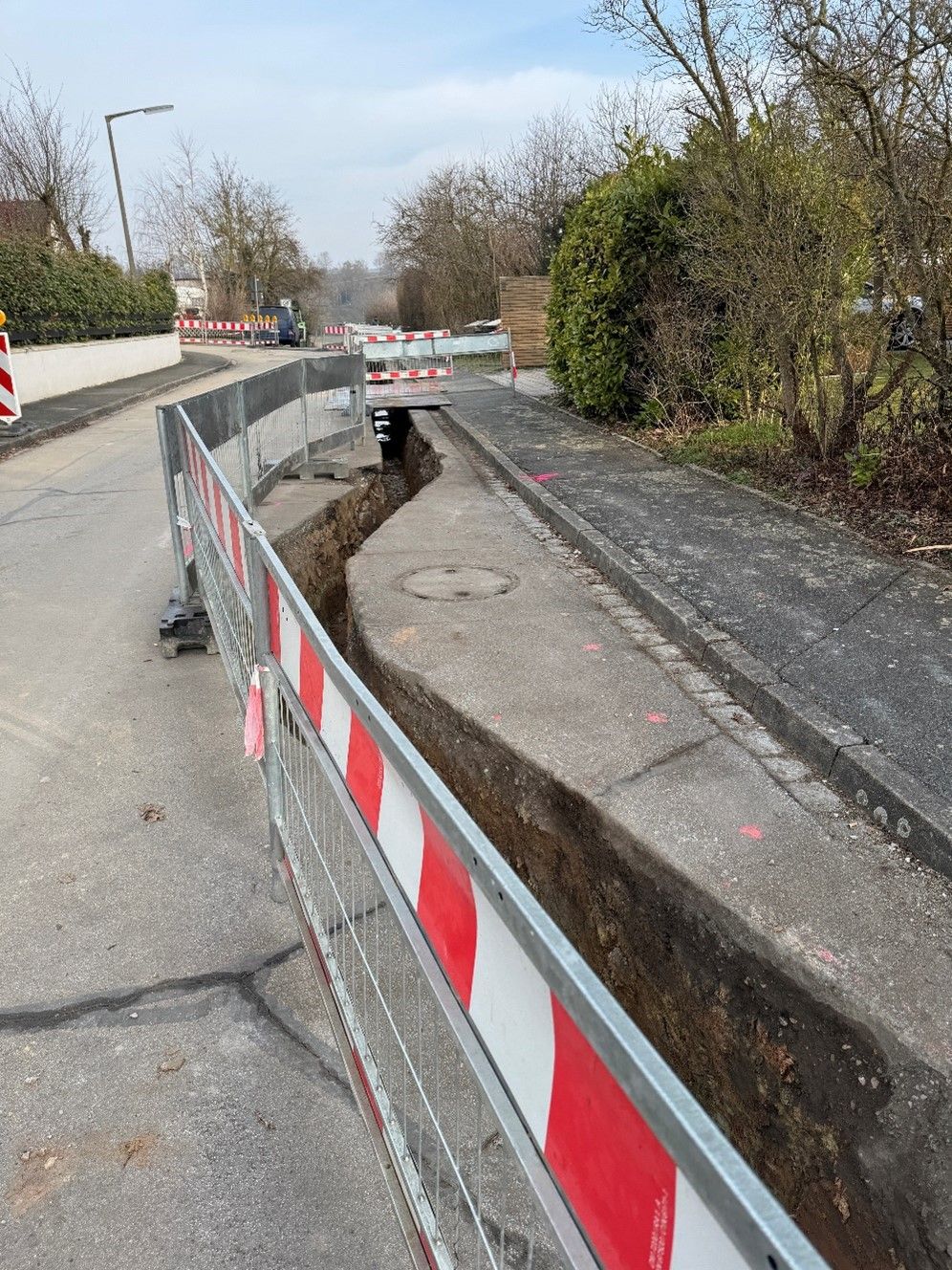

Der Netzausbau schreitet wie geplant voran. Aktuell sind drei Bautrupps der Fa. Kehn im Dorf (Bereich Schulstraße/ Goethestraße) aktiv. Im März soll dann der Anschluss vom Heizhaus bis ins Dorf angegangen werden.
Noch im Frühjahr soll es rund um das Heizhaus einen Tag der offenen Tür geben. Nähere Infos dazu folgen.
